Update – Werken Grote Baan

Vergaderverslag 30 maart 2021

“Hoe lang gaan de wegenwerken nog duren in Herdersem?”
Het was een vraag die de afgelopen maanden leefde bij de bewoners van Herdersem en daarbuiten.
Tijdens de start van de wegenwerken (2018) waren we steeds vragende partij om de bewoners correct en tijdig te informeren betreffende de stand van zaken.

Het is een spijtig gegeven dat we steeds uit eigen initiatief update vergaderingen moeten vastleggen om informatie te bekomen omtrent de wegenwerken in Herdersem. Deze informatie is dan ook geheel louter informatief naar de bewoners gericht. Heeft u hierna nog vragen kan u zich steeds melden bij de stad voor verdere inlichtingen.

In navolging van de laatste vergadering, die een tweetal weken geleden plaatsvond, kunnen we alvast volgende zaken communiceren:

  • Gust De Block werkt niet meer voor de stad Aalst. Zijn vervanger is Eddy Thijs. Hij is ook vanaf heden de verantwoordelijke voor de wegenwerken in Herdersem.
  • Er werd afgesproken met schepen De Gucht om op regelmatige tijdstippen een update te bezorgen zodat wij deze kunnen communiceren via de website en social media.
  • Door een alternatieve werkwijze duren de wegenwerken aan het begin van de Grote Baan (Gilbos) langer dan voorzien
  • Werken Grote Baan gedeelte Gilbos zullen eindigen tegen bouwverlof juli 2021
  • Werken Grote Baan gedeelte Gabriëls richting Wieze te beëindigen tegen einde dit jaar met voorbehoud voor het aanbrengen van de topasfaltlaag.

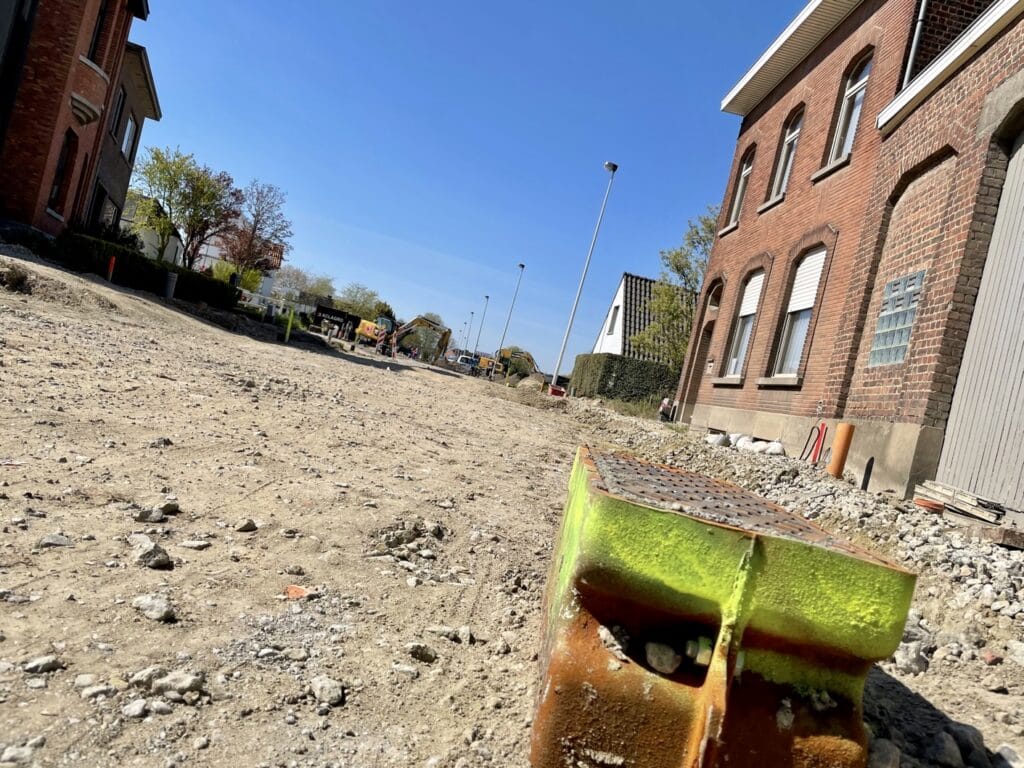

    Op dit moment zijn de nutsvoorzieningen klaar.
    In eerste instantie werd hier een eindafwerking geschetst van eind 2022. Wij konden onze oren niet geloven en gaven aan dat de Meiviskop die al van in 2018 in het stof zit hiermee niet akkoord zou gaan. Na nog een extra communicatie tussen de aannemer en de schepen werd door de aannemer beloofd hier een extra ploeg op te zetten. Een inperking van één jaar door een eenvoudige digitale vergadering.
  • Te bemerken: er wordt in de winter doorgewerkt en het is mogelijk dat bij extreme weersomstandigheden vertraging wordt opgetekend
  • Werken Gudstraat (+ aansluitende straten voorzien in project) en werken Grote Baan zullen afgestemd worden op elkaar, dus niet gelijktijdig of overlappend, en mogelijks met aftoetsing met Herdersem indien gewenst
  • Aanpassingen inrichting Grote Baan ikv verkeersveiligheid en school zullen zeker bekeken worden eventueel ook samen met Herdersem (fietspad als blijkbaar al aangepast – maar ook andere zaken kunnen bekeken worden)
  • Parkeerplaatsen Alfons De Cockstraat worden ook nog bekeken ; ze koppelen hierover terug van zodra het mogelijk is
  • Toezicht op werking nutsmaatschappijen ikv wegenwerken wordt geoptimaliseerd

Na het bouwverlof plannen we nog een extra update vergadering die we via deze weg zullen communiceren. Geduld wordt beloond ;-).
